학교 보도블록 포장공사 계획이 있다면 업무 전반 흐름을 파악하여 보도블록 공사가 순조롭게 마무리될 수 있도록 미리 공부해 두면 좋을 것 같습니다. 오늘은 보도블록 공사 집행 경험을 바탕으로 업무 흐름 및 공사 감독 시 주의점에 대한 것을 소개해 드리려고 합니다.
보도블록 공사 개요
1. 공사명 : 교사동 주변 포장공사
2. 공사금액 : 56,920,000원
3. 계약방법 : 소액 수의 계약(2인 이상)
4. 공사업종 : 철근콘크리트공사업
5. 공사물량 : 보도블록 시공면적 662㎡
6. 공사기간 : 60일, 관급자재로 시공되는 공사와 맞물려 60일 부여
보도블록 공사 흐름 파악하기
1. 기존 보도블록 및 경계석 철거 : 장비가 들어와서 작업하기 때문에 이 정도 공사 규모의 철거는 이틀 정도 소요되었다.

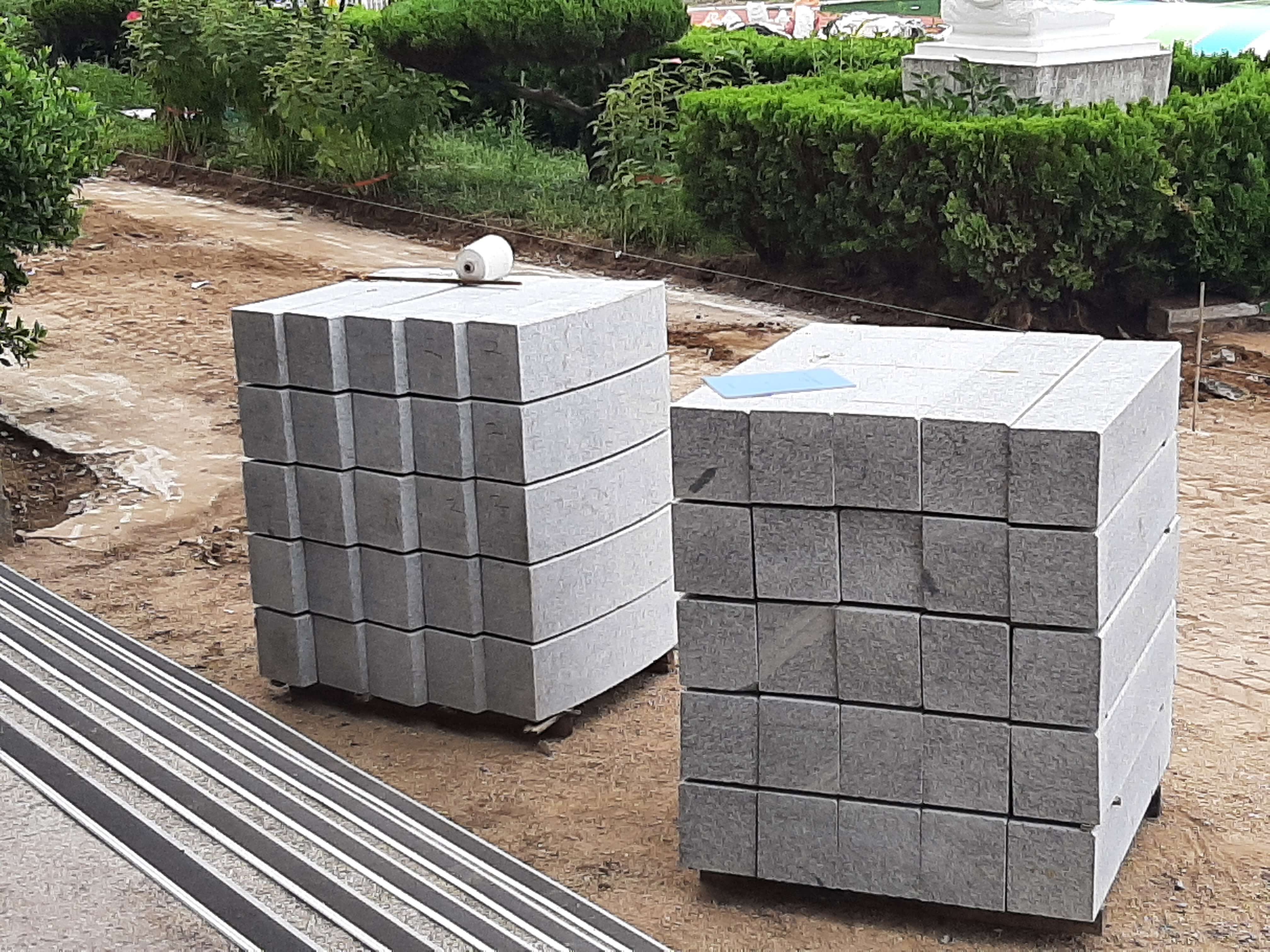

2. 경계석 시공하기 : 보도블록 깔기 전에 경계석을 먼저 시공한다.
3. 보도블록 깔릴 기반 만들기 : 흙을 깎아 평탄하게 만들고 골재를 추가하여 바닥을 강화한다.

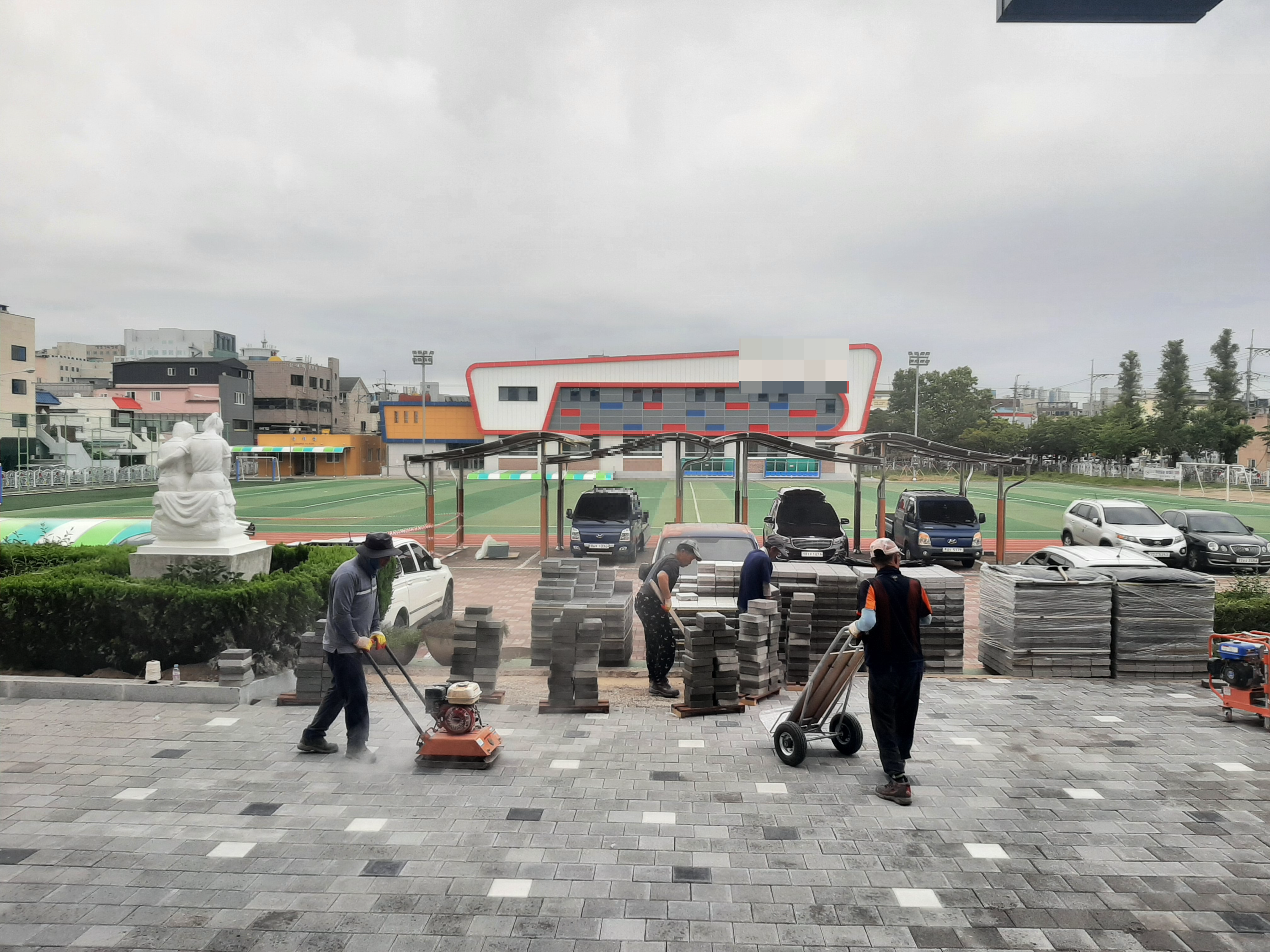

4. 보도블록 하나씩 깔기 : 인력으로 보도블록을 하나씩 하나씩 깐다.
5. 바닥 평탄화 작업하기 : 보도블록을 다 깔고 나면 기계로 왔다 갔다 하면서 보도블록을 평탄하게 맞추어 준다.

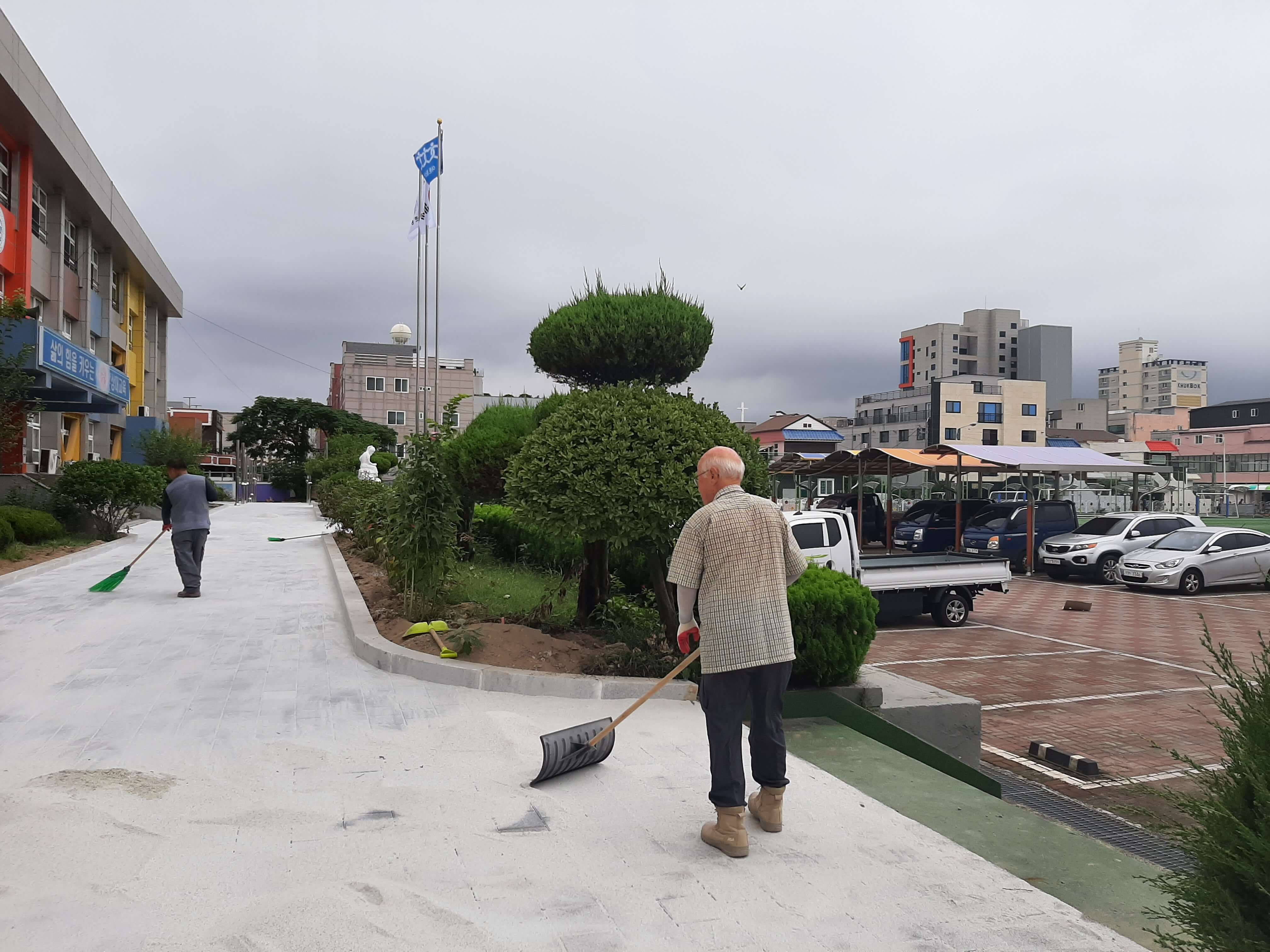

6. 규사 뿌려서 틈 메꾸기 : 보도블록 위에 규사를 뿌려서 보도블록이 움직이지 않도록 틈을 메워 준다.
7. 현장 마무리 하기 : 공사현장을 마무리하고 청소한다.
보도블록 포장 공사 감독시 착안해야 할 점
1. 재료가 맞게 들어 왔는지 확인해야 한다. 설계내역서를 보고 보도블록 두께가 6cm인지 8cm인지 확인하고 맞는 재료가 들어왔는지 확인한다. 나의 경우에는 차가 다니는 부분에는 두께가 8cm인 보도블록을 깔도록 되어 있었고, 차가 다니지 않는 부분에는 두께 6cm 보도블록이 깔도록 되어 있었다. 그런데 기존 보도블록을 철거해 보니 바닥이 콘크리트로 되어 있었고 기존에 깔린 보도블록은 두께가 6cm였다. 바닥이 콘크리트이고 8cm로 시공했을 때 높이 차이로 안 맞아떨어지는 부분이 있어서 6cm로 시공하기로 변경했다. 이럴 경우 설계변경이 들어가야 한다. 보도블록 두께 변경뿐만 아니라 바닥이 콘크리트이기 때문에 골재를 설계물량대로 추가할 필요가 없어 골재 물량이 빠지게 된다. 감독이 소홀했다면 6cm로 했는지 8cm 했는지 모르고 돈을 다 줄 뻔했다.
2. 보도블록 균질화가 중요하기 때문에 평탄화 작업이 제대로 되도록 감독한다.
3. 규사를 제대로 채워 넣어서 보도블록이 흔들리거나 이동이 없는지 확인한다. 규사를 깔고 비짜루질이나 써레질을 제대로 해야 모래가 보도블록 사이사이로 잘 들어가 고정이 제대로 된다.
4. 그리고 언제나 강조되는 것은 안전이다. 안전장비를 착용하고 안전규정을 준수하도록 지시한다.
저의 경우에 공기는 60일이었지만 실제 공사는 5일 걸렸습니다. 사전에 준비하여 차질 없이 시공되면 662㎡정도의 면적은 일주일 안에 끝낼 수 있는 공사임을 알게 되었습니다. 앞으로 보도블록 공사가 있다면 아름다운 학교 환경을 조성하도록 적극 나설 수 있을 것 같습니다.
'교행일기' 카테고리의 다른 글
학교안전공제회 공제급여 신청하기-학부모가 직접 신청하는 방법 (0) | 2023.08.22 |
---|---|
자동화재탐지설비 오작동 대처방법-화재 수신기 오작동 해결하기 (1) | 2023.08.21 |
학교공사 수도광열비 납부-수도광열비 계산방법 등 (1) | 2023.08.18 |
학교 화단에 심기 좋은 꽃 추천-맥문동, 송엽국, 섬백리향, 바늘꽃, 구름국화 (0) | 2023.08.16 |
공사원가계산서 요율 (0) | 2023.07.03 |
